根据土工膜铺设强度制定施工进度计划
根据施工总进度计划要求3-6月份进行土工膜铺设,每月的特殊天气按5天考虑,正常施工期减去特殊天气天数,总有效铺膜时间为90天,这样每天铺设强度设计约为2万平方米。

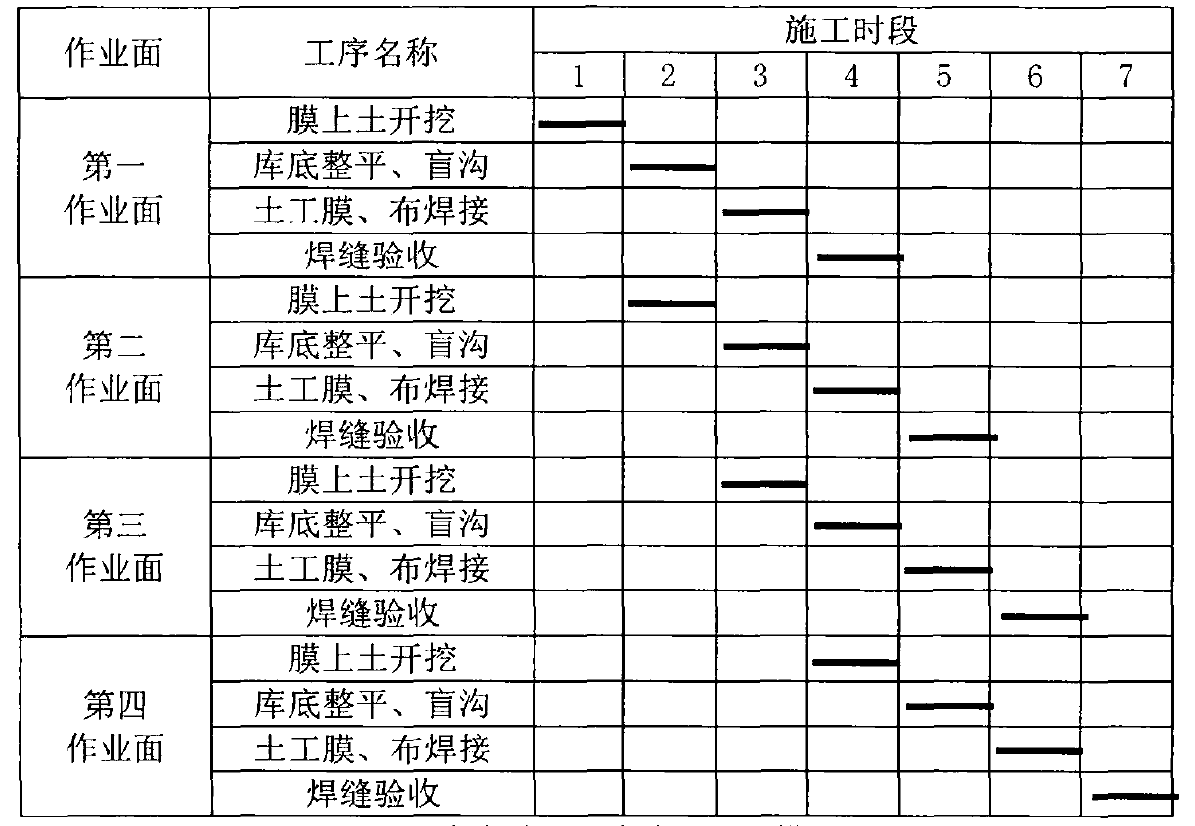

这个标段划分为2个作业区进行施工,作业区、作业段和作业面这样安排,
每一个作业区安排4个作业段,每个作业段安排2个作业面,每2个作业段同时施工,并且施工机械和焊接的作业队能够形成流水施工,这样的话一个作业区可以安排8个工作面。一个铺膜工序流程共4天:1天开挖膜上土方,1天进行库盘的整平、晾晒和排水排气管道的铺设,1天焊接,1天验收。供货土工膜材料为7X80的规格,每块的面积为560平方米,减去焊接面积,每块净面积为550平方米。一个作业面上一工序流程的焊接工程量为5500平方米,每个作业区一流程共完成4.4万平方米,每个作业区一天的施工强度为1.1万平方米,两个作业区每天施工强度为2.2万平方米,满足设计铺设强度。
